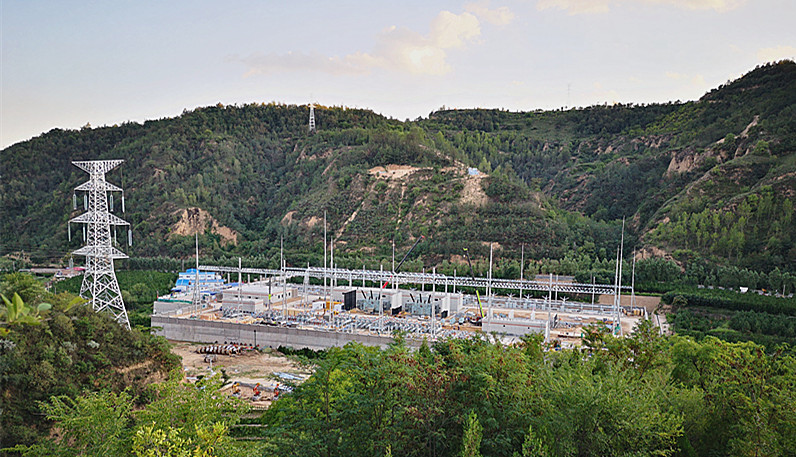

  8月20日,中國能建江蘇電建三公司承建的陜西省延安東330千伏變電站工程土建標段全部各類基礎、建筑物及輔屬設施完成施工,提前5天交付安裝。

  該變電站工程位于陜西省延長縣鄭莊鎮陳旗村,土建項目施工于2019年3月7日正式開始。本工程是為“蒙華鐵路”提供電源服務的重點工程之一,被國網陜西省電力公司列為2019年“一號工程”。“蒙華鐵路”作為2019年“國慶獻禮”項目,將于9月30日前實現全線投運,備受各方關注。

  針對鐵路調試日期的變更,業主方提前了送變電時間20天,迫使土建交付安裝全面“提速”,打亂了原有的進度計劃。為了滿足新的工期要求,江蘇電建三公司直面挑戰、沉著應戰,優化進度計劃、調整作業部署、調動各項資源,為工程提速;同時主動做好與安裝單位的溝通協調,做到了土建與安裝作業互不影響,保證了土建交付安裝的順利提前實現,也達到了與安裝齊頭并進的“雙贏”效果。
