中國能建廣東火電承建廣東500千伏福博線路工程投運

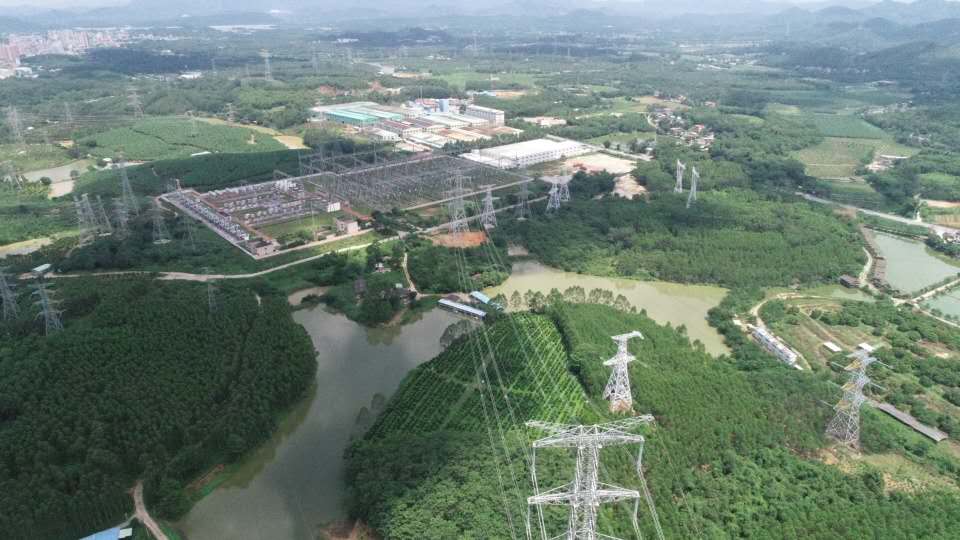

圖為廣東500千伏福博線工程
日前,由中國能建南方建投廣東火電承建的500千伏福博線路工程順利投運。
500千伏福博線是廣東電網重點建設工程,也是粵港澳大灣區建設重點項目,同時還是保障廣東陸豐甲湖灣電廠送出及惠蓄電廠送出的重點項目。該工程新建線路超16千米,鐵塔38基,建成后線路總長近49千米。線路沿線地形以山地、丘陵,地形起伏大,崎嶇不平,途徑湯泉林場國家森林公園,跨越1條220千伏線路,1條高速公路,3條110千伏線路,其中需跨越的110千伏果田線為廣大垃圾發電廠的專用線路,建設難度非常大。
施工經歷了三個月的漫長雨季。為緩解持續降雨對運輸材料等施工的影響,項目部采用鋪水泥、鋪石子、四驅車運輸、六驅車運輸、履帶車運輸,挖機助力等多種措施,有效保證了基礎澆制、鐵塔組立、架線施工的工期進度。同時,增加施工班組以保證工程進度,高峰時達14個班組同時立塔。最終,項目部如期完成惠州供電局下達的任務,實現對業主按時完成目標的承諾。
本工程的順利投運,滿足了廣東惠州中部及東莞南部的用電需求增長,緩解了惠州蓄能電站開機受阻問題,也有效提高了珠三角電網運行可靠性和靈活性。
